Eine neue Gleisanlage, mehr Sicherheit für den Fuss- und Veloverkehr, eine hindernisfreie Haltestelle «Kocherpark» sowie erneuerte Werkleitungen:
Am 3. Juni 2024 starten die Arbeiten zum Projekt «Gleissanierung Effingerstrasse – Umbau der Haltestelle Kocherpark».
Gebaut wird im Abschnitt zwischen dem Hirschengraben und dem Kocherpark. Dies dauert knapp ein Jahr.
Die Bauarbeiten sind mit grösseren Verkehrseinschränkungen verbunden.

Mehr Sicherheit dank umfassender Sanierung.

Übersichtlicher, sicherer und auf dem neuesten Stand.

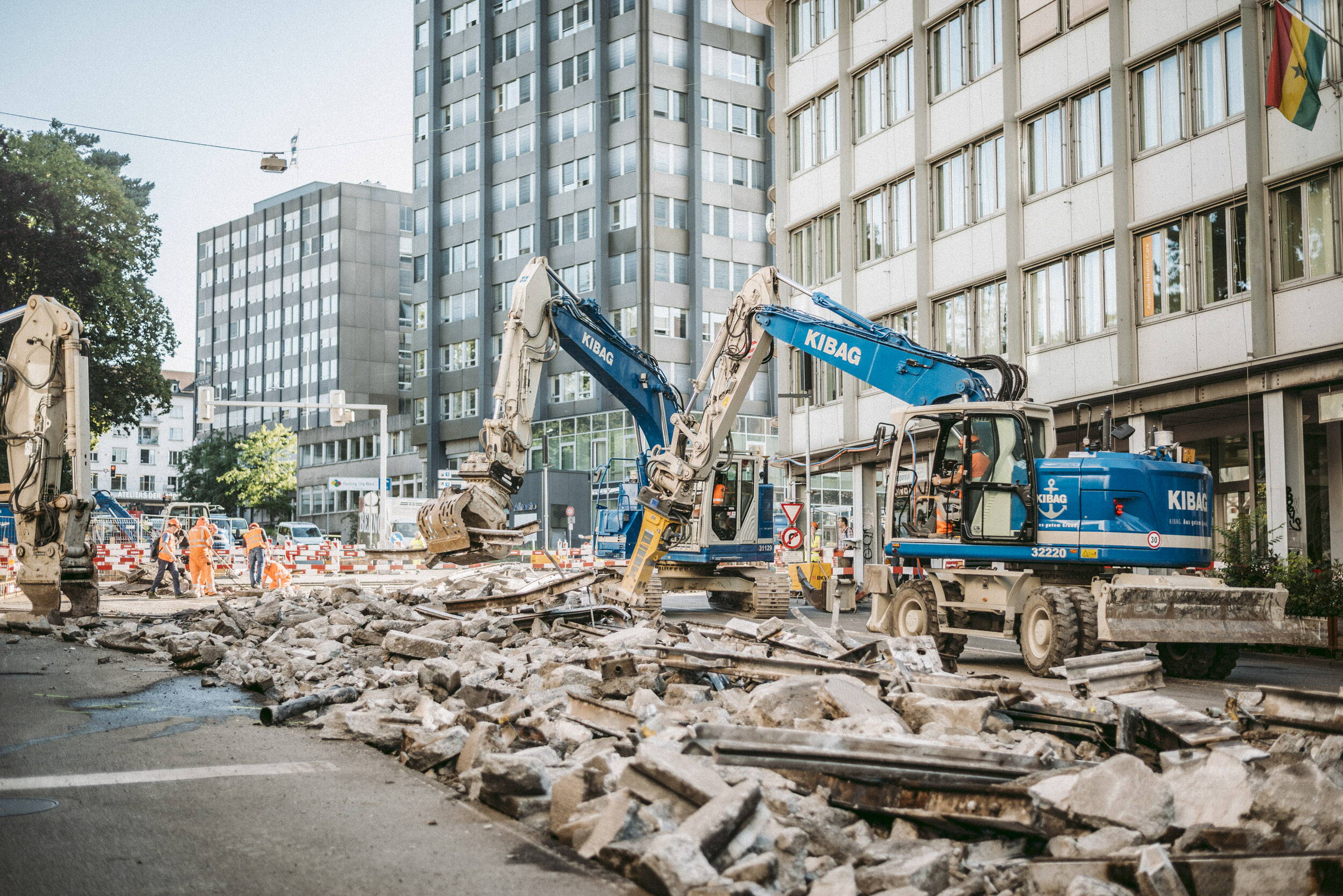

Die Tramgleise in der Effingerstrasse, im Abschnitt zwischen der Belp- und der Effingerstrasse, haben das Ende ihrer Nutzungsdauer erreicht. Im Zuge der Gleisersatzarbeiten durch BERNMOBIL will das Tiefbauamt der Stadt Bern die Haltestelle Kocherpark sicherer gestalten.

Zudem soll die Haltestelle den Vorgaben des Eidgenössischen Behindertengleichstellungsgesetzes (BehiG) angepasst werden. Schliesslich wird die Veloinfrastruktur auf der Effingerstrasse verbessert und die Siedlungsentwässerung saniert. Energie Wasser Bern (ewb) plant Sanierungsmassnahmen an den Gas-, Wasser- und Elektroleitungen und baut punktuell das Fernwärmenetz aus.

Bauphase Siedlungsentwässerung Eigerstrasse – Weissenbühlweg

Das Gesamtprojekt

in fünf Bauphasen

Bauphase 3

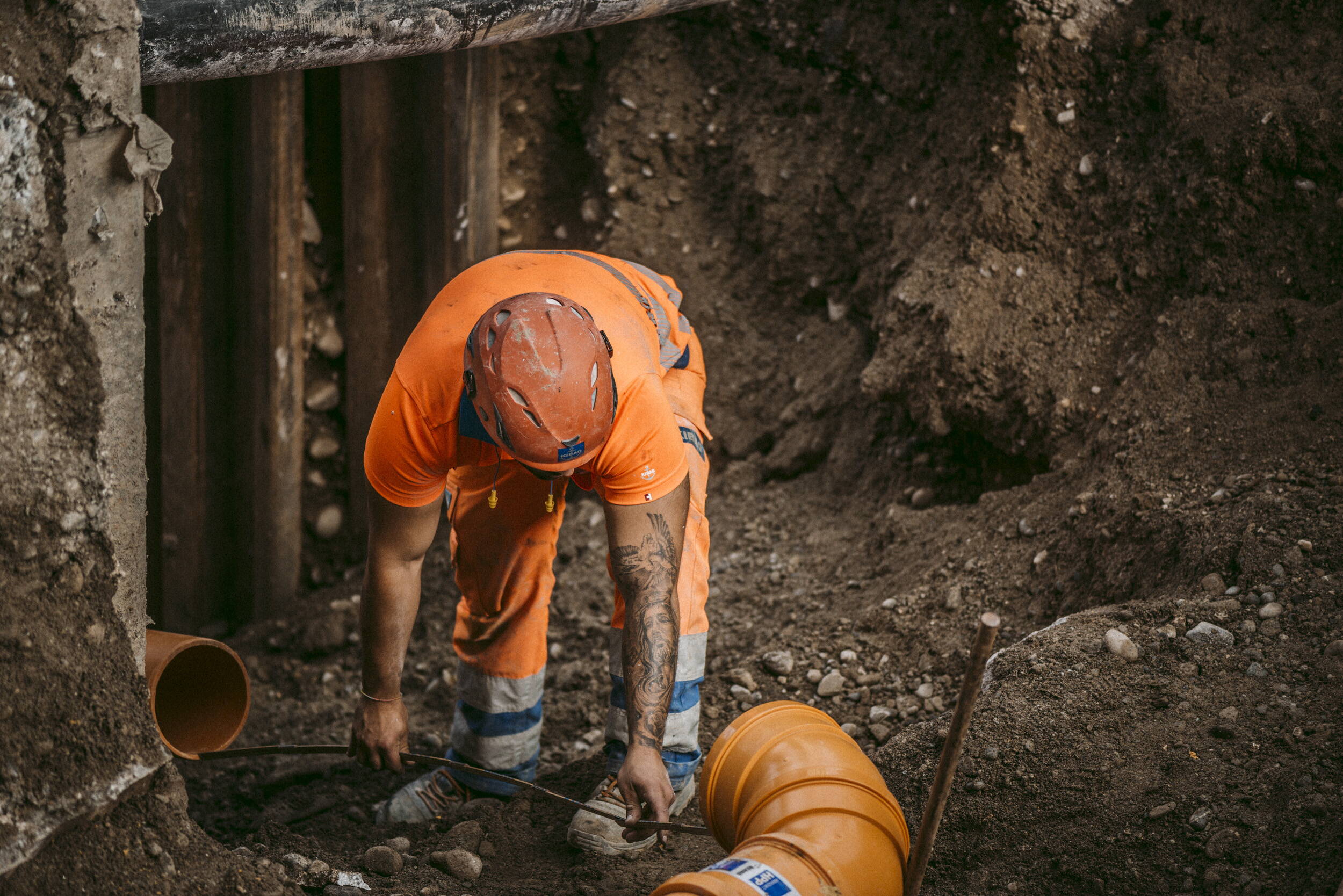

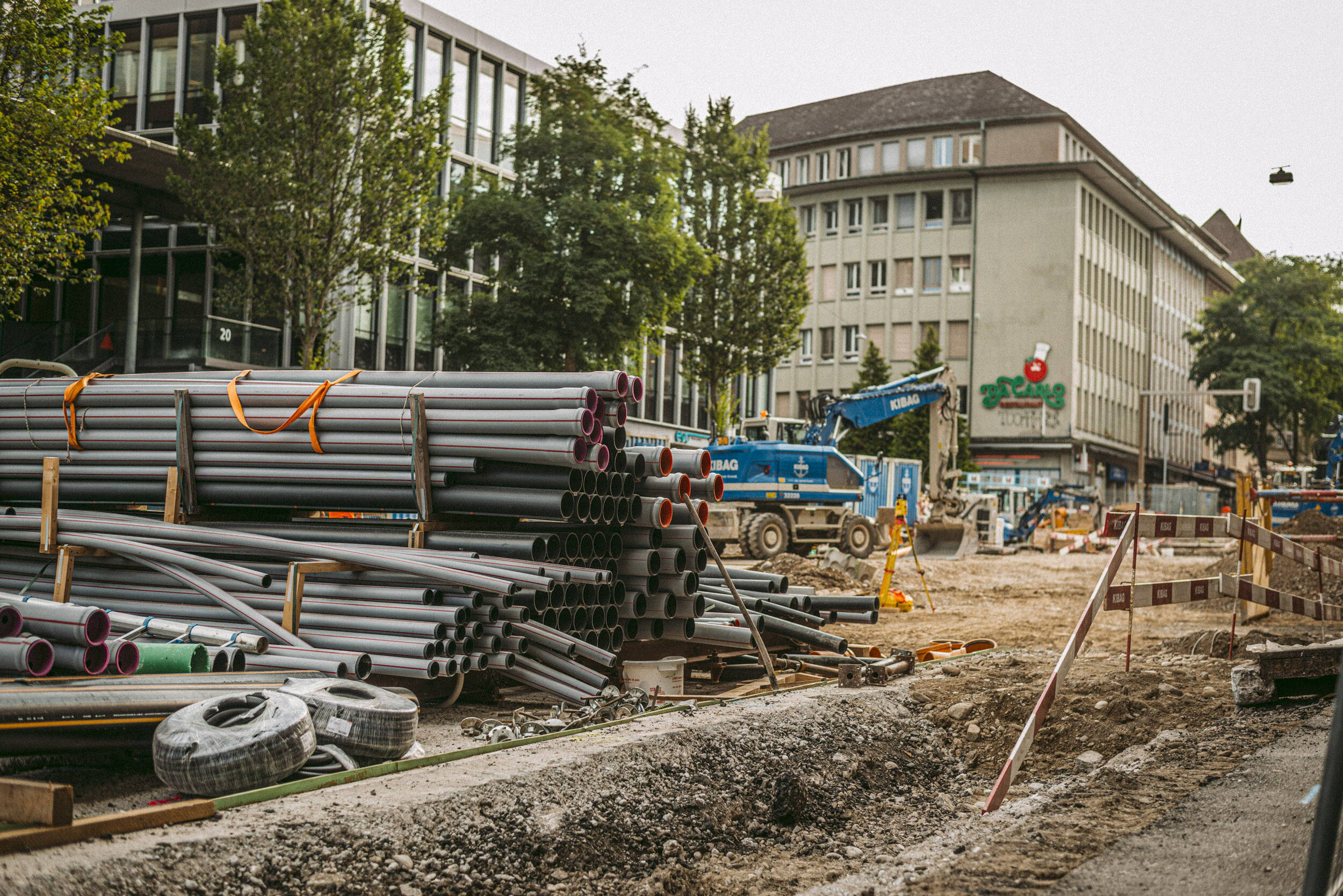

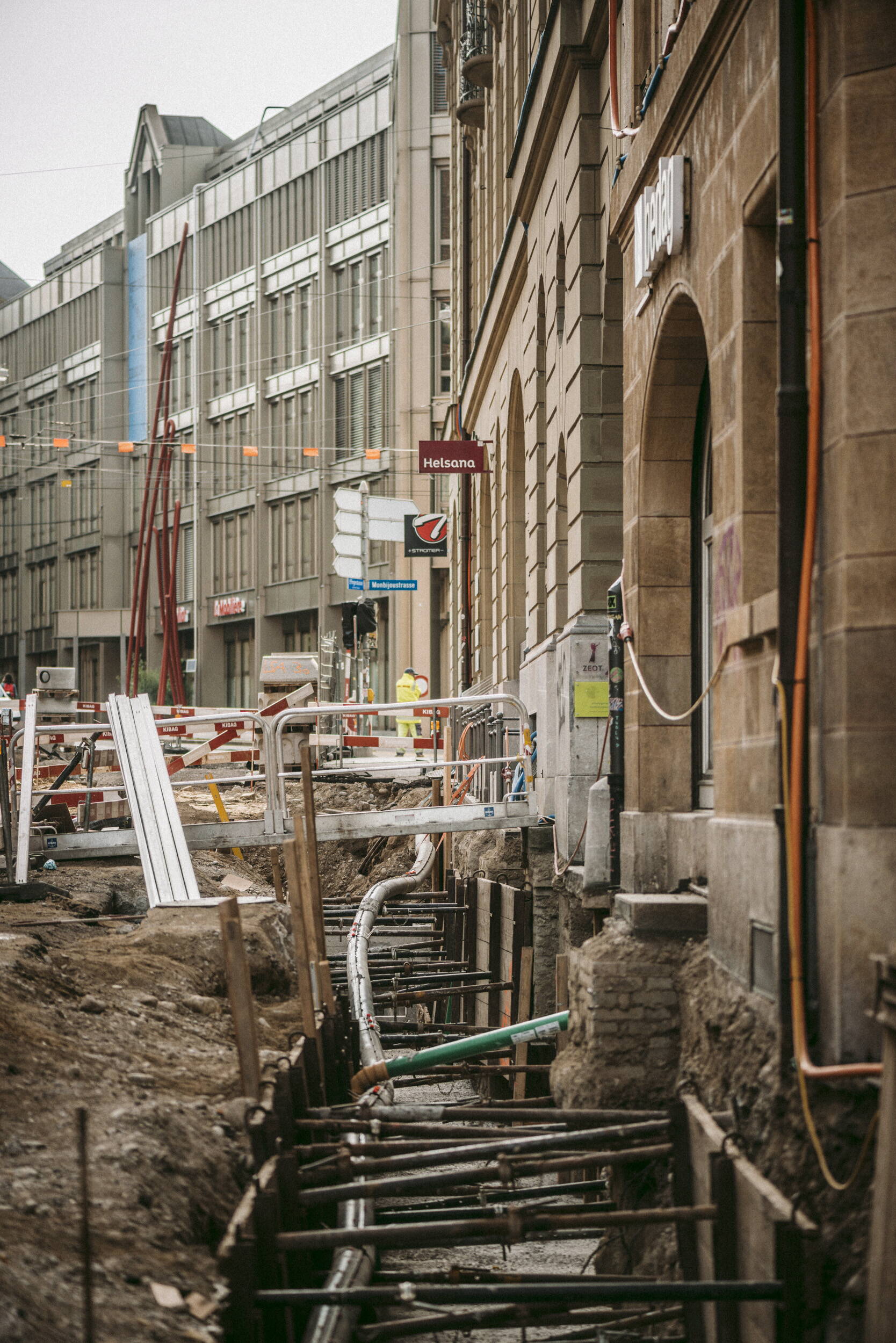

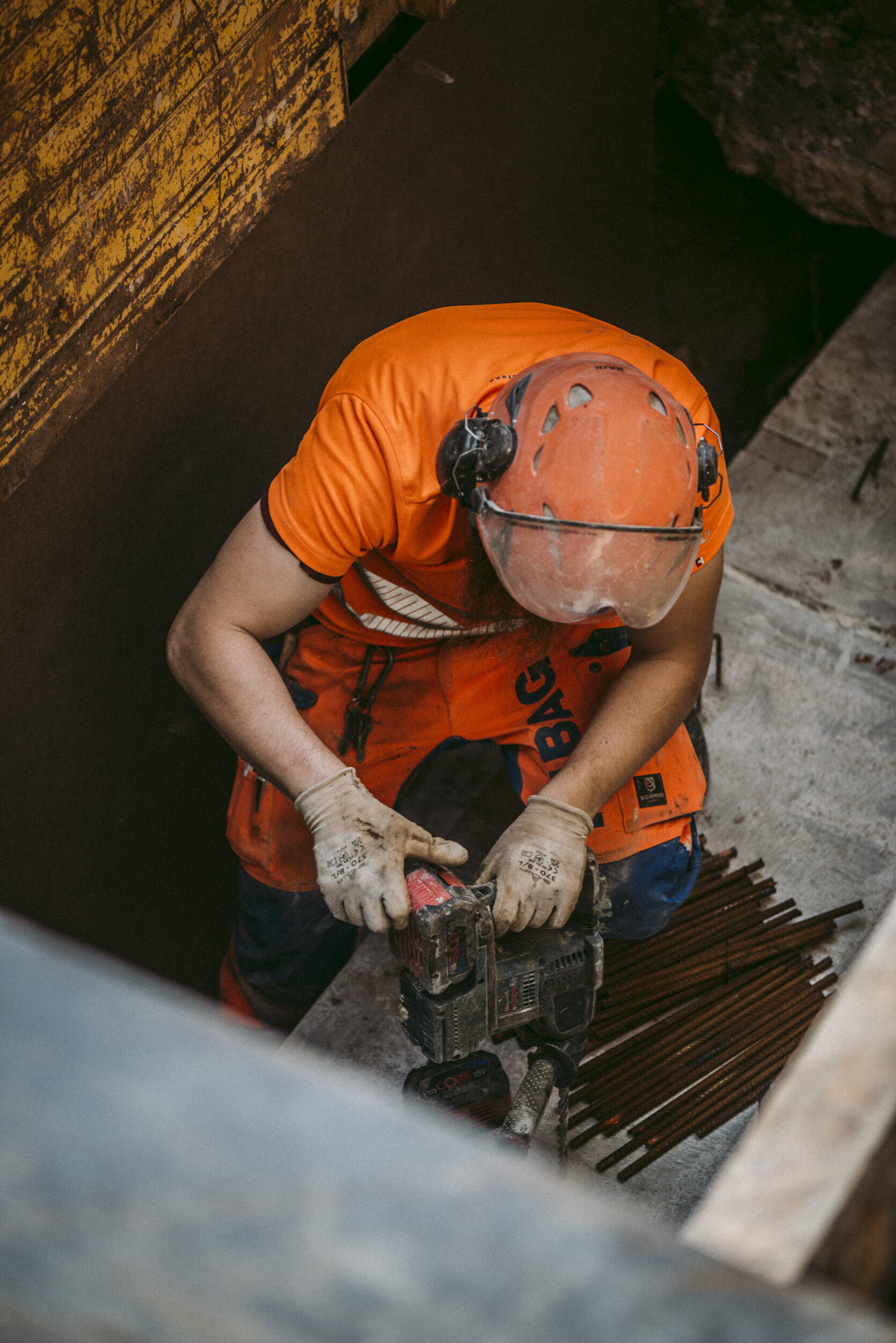

Sanierung der Werkleitungen und Gleise zwischen Belpstrasse und Hirschengraben

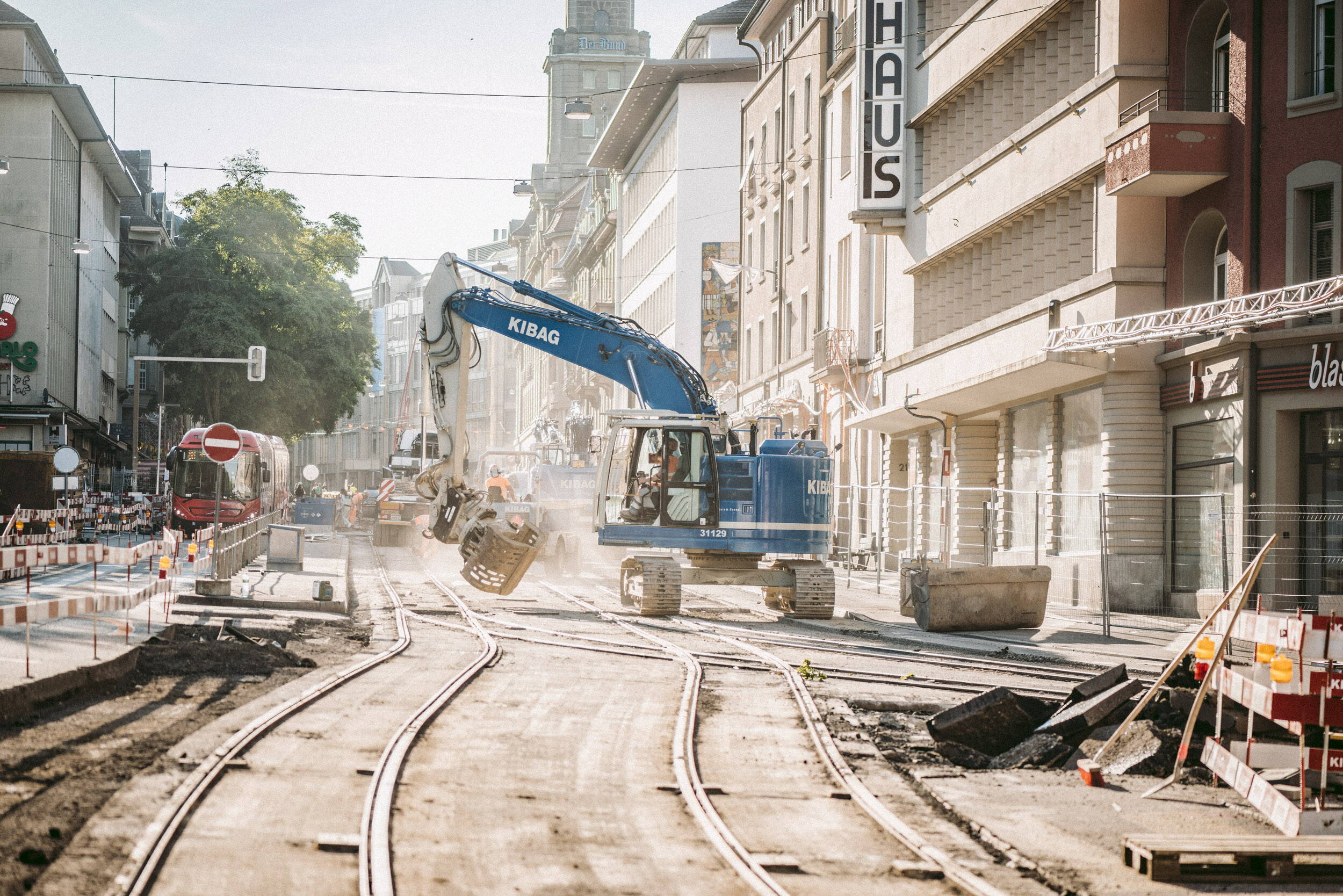

Im Rahmen der 3. Bauphase werden vom 12. August bis zum 13. Oktober die Werkleitungen und Gleise zwischen der Belpstrasse und dem Hirschengraben erneuert. Diese Phase ermöglicht die teilweise Wiederinbetriebnahme der Kreuzung Effinger- / Belpstrasse. Damit das Bauprogramm eingehalten werden kann, sind weiterhin Nachtarbeiten notwendig.

Aktueller Projektzeitplan
und Fortschritt

3. Juni – 7. Juli 2024

Start Bauphase 1
Siedlungsentwässerung /
Vorbereitungarbeiten

8. Juli - 11. August 2024

Start Bauphase 2

Gleisersatz Kocherpark

12. August - 13. Oktober 2024

Start Bauphase 3

Gleisersatz Effingerstrasse

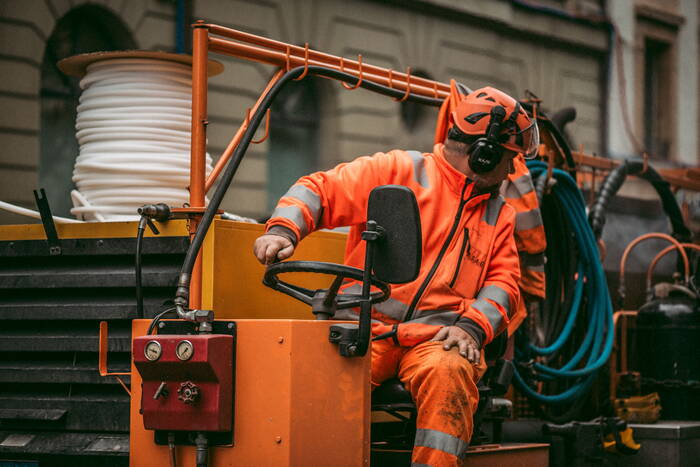

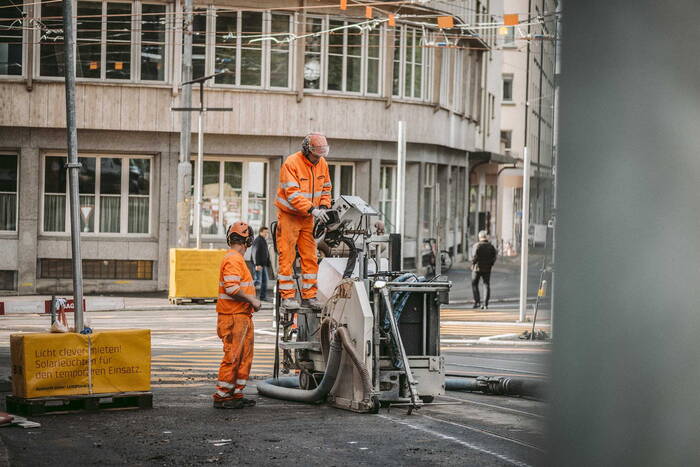

14. Oktober – Ende Dezember 2024

Start Bauphase 4
Bauarbeiten Werkleitungen Gehweg Süd

Januar - April 2025

Start Bauphase 5

Bauarbeiten Werkleitungen Gehweg Nord

Aktuelle Informationen
und Neuigkeiten

16. Oktober 2024

Sperrung Ausfahrt Gutenbergstrasse in Effingerstrasse

27. September 2024

Vorübergehender Unterbruch Querung Fussverkehr

26. September 2024

Infos zum Start der
Bauphasen 4 und 5
